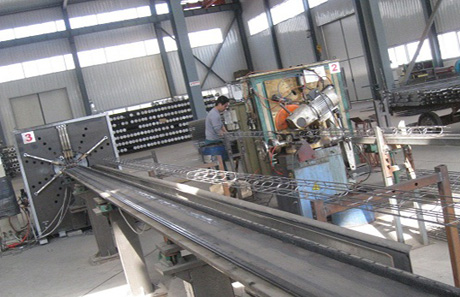

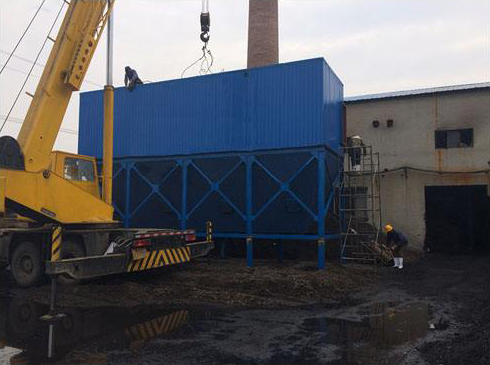

鍋爐除塵器電改袋過程
1)做好技改前的技術文件和現場人員組織、備件和原材料的準備工作,製定詳細的工作計劃。
2)按照圖紙要求做好中箱體以下的材料,同時購買所需的配件。
3)拆除原除塵器內部極板極線及相應支架、頂蓋、氣流均布板及清灰裝置並除鏽。
4)拆除原除塵器頂部高壓部分。
5)在牆上箱體部位按圖紙要求劃線製作安裝中箱體,袋除塵風道及兩端側牆及隔倉牆板。
6)修正中箱上口水平,安裝花板、袋除塵上部箱體及噴吹係統;
7)在上箱體部內按圖紙要求安裝噴吹係統、電氣係統。
8)改造除塵器尾部引風機,連接出風道。
9)按裝濾袋及籠架。
10)改造除塵器的輸灰係統,使之與本體配套。
11)控製係統線路連接。
12)打掃安裝現場,各個部位檢查。
13)試運行。
整個改造過程60-70個工作日左右。

【鍋爐除塵器改造流程】電改袋除塵器改造操作流程及注意事項詳述:
1、拆除原電除塵器電場陰極框架和陽極板排、陽極板和陰極線、內頂蓋和外頂蓋等相關設備。保證電除塵器內部中空,並打掃幹淨;
2、除塵器的頂蓋重新設計加工,在頂蓋上裝設淨氣室,
除塵布袋清灰係統的部分部件,如脈衝閥,並加設煙氣旁路;
3、在原電除塵器出口處加設出氣端牆。保留原電除塵器進口煙道,重新設計安裝布風板及導流隔板,進口煙道由於要安裝擋板門,需要在設計的安裝位置處斷開,安裝擋板門和補償器後密封焊接;
4、保留原電除塵器的出口煙道和出口煙箱,出口煙箱喇叭口的上部開孔,從淨氣室接一段出口煙道與原出口喇叭口的開孔處相連,這樣既滿足設計要求,又盡可能的利用了原電除塵器的殼體和煙道,節約了成本。充分利用原來除塵器保溫係統。增加本體及設備均做保溫設計,並負責實施安裝。恢複和更新除塵器保溫損壞和拆除的部分;
5、新增旁通煙道和旁通閥。旁通煙道保證旁通閥打開時煙氣不與濾袋接觸。用於鍋爐啟、停投油助燃工況及鍋爐排煙溫度超溫時,起到保護布袋作用。同時可實現除塵器的離線檢驗。通過PCL控製自動打開旁通閥,關閉煙氣進口閥,煙氣直接通過旁通煙道進入排氣煙道,有效保護濾袋。
6、新增必要的走梯平台及照明,並增加一台30m3空壓機,同時增設壓縮空氣儲氣罐、吸附幹燥器、壓縮空氣輸送管路;
7、更換或升級兩台鍋爐的引風機。
